مقدمه

صنعت پیمانکاری به‌طور ذاتی با یک عدم‌تقارن زمانی میان هزینه‌ها و درآمدها مواجه است. در اغلب پروژه‌های عمرانی، پیمانکار ناچار است بخش قابل‌توجهی از هزینه‌های اجرا شامل دستمزد، تجهیزات و مصالح را پیش از دریافت مطالبات خود پرداخت کند. در مقابل، دریافت صورت‌وضعیت‌ها معمولاً با تأخیرهای اداری، محدودیت‌های بودجه‌ای کارفرمایان و چرخه‌های طولانی پرداخت همراه است. این فاصله زمانی، مهم‌ترین منشأ فشار نقدینگی و یکی از عوامل اصلی اختلال در پیشرفت پروژه‌ها به شمار می‌رود. در مدل‌های سنتی مدیریت پروژه، حل این مسئله عمدتاً به افزایش سرمایه اولیه، دریافت تسهیلات بانکی یا اتکا به منابع نقدی شرکت محدود می‌شود. با این حال، تجربه عملی بسیاری از شرکت‌های پیمانکاری نشان می‌دهد که اتکای صرف به منابع مالی نقد، نه پایدار است و نه در شرایط نوسان اقتصادی کارآمد.
در چنین شرایطی، رویکردی که می‌توان آن را «مهندسی نقدینگی» نامید اهمیت پیدا می‌کند. در این رویکرد، مسئله صرفاً تأمین منابع مالی نیست، بلکه طراحی هوشمندانه ساختار جریان‌های نقدی پروژه است؛ به‌گونه‌ای که زمان‌بندی پرداخت‌ها، ابزارهای تأمین مالی، اعتبار زنجیره تأمین و دارایی‌های قابل تهاتر به‌صورت یک سیستم یکپارچه مدیریت شوند. این مقاله با تکیه بر تجربیات عملی در مدیریت پروژه‌های پیمانکاری، تلاش می‌کند چارچوبی برای مهندسی نقدینگی در این صنعت ارائه دهد؛ چارچوبی که در آن پیمانکار به‌جای اتکای صرف به سرمایه نقدی، از ترکیبی از ابزارهای مالی، اعتبار تجاری، سازوکارهای تهاتر و ظرفیت‌های بازار سرمایه برای مدیریت جریان نقدی پروژه استفاده می‌کند.

بیان مسئله و ضرورت مهندسی نقدینگی

یکی از چالش‌های مزمن در صنعت پیمانکاری، ناپایداری جریان‌های نقدی در طول اجرای پروژه‌هاست. در اغلب پروژه‌های عمرانی، پیمانکار پیش از آنکه مطالبات خود را از کارفرما دریافت کند، ناچار به پرداخت هزینه‌های متعددی از جمله دستمزد نیروی انسانی، خرید مصالح، تجهیز کارگاه و هزینه‌های اجرایی است. در مقابل، پرداخت صورت‌وضعیت‌ها معمولاً با تأخیرهای اداری، محدودیت‌های بودجه‌ای کارفرمایان یا پیچیدگی‌های فرآیندهای مالی همراه است. نتیجه این وضعیت، ایجاد فاصله زمانی قابل توجه میان خروج نقدینگی و ورود آن به شرکت پیمانکار است. در رویکردهای سنتی مدیریت پروژه، این شکاف نقدینگی غالباً با اتکا به سرمایه اولیه شرکت یا استفاده از تسهیلات بانکی جبران می‌شود. با این حال، تجربه نشان می‌دهد که چنین رویکردی در بلندمدت با محدودیت‌های جدی مواجه است؛ زیرا افزایش هزینه‌های مالی، محدودیت دسترسی به تسهیلات و نوسانات اقتصادی می‌تواند توان مالی پیمانکار را به سرعت تحت فشار قرار دهد.

از این رو، مدیریت موفق پروژه‌های پیمانکاری نیازمند رویکردی فراتر از تأمین مالی سنتی است. در این رویکرد جدید، تمرکز صرفاً بر تأمین منابع نقدی نیست، بلکه بر طراحی و مهندسی جریان‌های نقدی پروژه قرار دارد؛ به‌گونه‌ای که زمان‌بندی پرداخت‌ها، ساختار قراردادها، شرایط تأمین مصالح، اعتبار زنجیره تأمین و ابزارهای مالی موجود به‌صورت یک سیستم هماهنگ مدیریت شوند. چنین رویکردی که می‌توان از آن با عنوان «مهندسی نقدینگی در پروژه‌های پیمانکاری» یاد کرد، تلاش می‌کند فاصله زمانی میان تعهدات مالی و دریافت مطالبات را به حداقل برساند و با استفاده از ترکیبی از ابزارهای قراردادی، اعتباری و مالی، پایداری جریان نقدی پروژه را تضمین کند.

چارچوب مفهومی مهندسی نقدینگی در صنعت پیمانکاری

در نگاه سنتی، مدیریت مالی در شرکت‌های پیمانکاری عمدتاً معادل تأمین منابع مالی برای اجرای پروژه تلقی می‌شود. در این رویکرد، تمرکز اصلی بر افزایش سرمایه اولیه، دریافت تسهیلات بانکی یا تأمین منابع نقدی برای پوشش هزینه‌های اجرایی قرار دارد. با این حال، تجربه عملی در بسیاری از پروژه‌های عمرانی نشان می‌دهد که مسئله اصلی صرفاً کمبود منابع مالی نیست، بلکه نحوه طراحی و مدیریت جریان‌های نقدی در طول چرخه اجرای پروژه است. مهندسی نقدینگی مفهومی است که به طراحی ساختار جریان‌های مالی پروژه با هدف کاهش فشار نقدینگی و افزایش پایداری مالی اشاره دارد. در این رویکرد، پیمانکار تلاش می‌کند به‌جای اتکای صرف به منابع نقدی، مجموعه‌ای از ابزارها، سازوکارهای قراردادی و ظرفیت‌های مالی موجود در محیط کسب‌وکار را به‌صورت یک سیستم هماهنگ به کار گیرد.

در چارچوب مهندسی نقدینگی، مدیریت جریان‌های مالی پروژه بر چند اصل کلیدی استوار است. نخست، کنترل شرایط ورود به پروژه و انتخاب پروژه‌هایی است که از نظر ساختار پرداخت و توان مالی کارفرما قابلیت مدیریت جریان نقدی را داشته باشند. دوم، طراحی ساختار پرداخت‌ها در زنجیره اجرا به‌گونه‌ای که فشار نقدی پروژه کاهش یابد و سررسید تعهدات با زمان دریافت مطالبات هم‌راستا شود. سوم، استفاده از اعتبار تجاری در زنجیره تأمین مصالح و تجهیزات به‌عنوان جایگزینی برای پرداخت نقدی فوری. و در نهایت، بهره‌گیری از ابزارهای مالی و سازوکارهای تهاتری برای تبدیل مطالبات پروژه به منابع مالی یا دارایی‌های مولد.

در چنین مدلی، موفقیت پیمانکار کمتر به میزان سرمایه اولیه وابسته است و بیشتر به توانایی او در طراحی و مدیریت معماری جریان‌های نقدی پروژه بستگی دارد. به بیان دیگر، مهندسی نقدینگی تلاشی است برای تبدیل مدیریت مالی پروژه از یک فعالیت واکنشی به یک فرآیند طراحی‌شده و راهبردی؛ فرآیندی که در آن زمان‌بندی جریان‌های ورودی و خروجی نقدینگی، ابزارهای مالی مورد استفاده و روابط اعتباری با ذی‌نفعان پروژه به‌صورت یک سیستم یکپارچه مدیریت می‌شوند.

لایه اول: مهندسی ورود به پروژه

نقطه آغاز مهندسی نقدینگی نه در زمان اجرای پروژه، بلکه در مرحله تصمیم‌گیری برای ورود به آن شکل می‌گیرد. بسیاری از بحران‌های نقدینگی شرکت‌های پیمانکاری، نتیجه پذیرش پروژه‌هایی است که از ابتدا فاقد ساختار مالی قابل اتکا بوده‌اند. بنابراین، نخستین لایه در معماری نقدینگی، «فیلتر هوشمند ورود به پروژه» است. در این رویکرد، پذیرش هر پروژه منوط به ارزیابی دقیق شرایط مالی قرارداد و توان پرداخت کارفرماست. یکی از مهم‌ترین شاخص‌ها در این ارزیابی، میزان پیش‌پرداخت است. تعیین حداقل پیش‌پرداخت (برای مثال ۲۵ درصد مبلغ قرارداد) به‌عنوان یک استاندارد داخلی، نقش مهمی در کاهش ریسک تأمین سرمایه در گردش اولیه ایفا می‌کند. پیش‌پرداخت مناسب، امکان تجهیز کارگاه، تأمین بخشی از مصالح اولیه و پوشش هزینه‌های شروع پروژه را بدون فشار شدید بر منابع داخلی شرکت فراهم می‌سازد.

علاوه بر میزان پیش‌پرداخت، اعتبار مالی کارفرما و سوابق پرداخت او نیز باید به‌صورت سیستماتیک بررسی شود. در چارچوب مهندسی نقدینگی، تحلیل کارفرما صرفاً محدود به ارزیابی فنی پروژه نیست، بلکه شامل ارزیابی توان تخصیص بودجه، سابقه تأخیر در پرداخت صورت‌وضعیت‌ها و ساختار تصمیم‌گیری مالی سازمان کارفرما نیز می‌شود. در واقع، در این لایه تصمیم کلیدی آن است که شرکت پیمانکاری هر پروژه‌ای را حتی با حاشیه سود مناسب نپذیرد، بلکه تنها وارد پروژه‌هایی شود که از منظر جریان نقدی قابلیت مدیریت داشته باشند. این رویکرد، انتخاب پروژه را از یک تصمیم صرفاً فنی یا درآمدی، به یک تصمیم مالی-راهبردی تبدیل می‌کند. به بیان دیگر، مهندسی نقدینگی از لحظه امضای قرارداد آغاز می‌شود؛ جایی که شرایط پرداخت، ساختار پیش‌پرداخت و قابلیت اتکای کارفرما، بنیان پایداری مالی کل پروژه را تعیین می‌کنند.

لایه دوم: مهندسی خروج نقد در زنجیره اجرا

پس از انتخاب هوشمندانه پروژه، مهم‌ترین عامل اثرگذار بر پایداری نقدینگی، نحوه مدیریت خروج وجوه در مرحله اجراست. در بسیاری از شرکت‌های پیمانکاری، پرداخت‌ها به پیمانکاران جزء و تأمین‌کنندگان به‌صورت سنتی و بدون طراحی زمانی مشخص انجام می‌شود؛ در نتیجه، تعهدات نقدی پیش از وصول مطالبات فعال می‌شوند و فشار مالی بر شرکت افزایش می‌یابد. در چارچوب مهندسی نقدینگی، هدف اصلی در این لایه، هم‌راستاسازی زمان خروج نقد با زمان ورود آن است. این امر از طریق طراحی ساختار پرداخت به پیمانکاران جزء امکان‌پذیر می‌شود. به‌عنوان نمونه، تعیین مدل پرداخت ترکیبی شامل درصدی پرداخت نقدی اولیه (برای مثال ۲۰ درصد) و بخش عمده‌ای پرداخت مدت‌دار (برای مثال ۸۰ درصد با سررسید ۹۰ روزه یا بیشتر)، می‌تواند توازن مناسبی میان نیاز نقدی پیمانکار جزء و ظرفیت نقدینگی شرکت اصلی ایجاد کند.

این ساختار پرداخت چند کارکرد کلیدی دارد:

  • نخست، فشار نقدی فوری را کاهش می‌دهد و امکان استفاده از منابع مالی پروژه در بازه زمانی طولانی‌تری را فراهم می‌کند.
  • دوم، سررسید پرداخت‌ها را به زمان احتمالی وصول صورت‌وضعیت‌ها نزدیک می‌کند و از ایجاد شکاف شدید نقدینگی جلوگیری می‌نماید.
  • سوم، انتخاب پیمانکاران جزء را به سمت شرکت‌هایی سوق می‌دهد که از توان مالی و بنیه اعتباری مناسب برخوردارند.

در این لایه، مدیریت پیمانکاران جزء صرفاً یک موضوع اجرایی نیست، بلکه بخشی از معماری مالی پروژه محسوب می‌شود. قراردادها، زمان‌بندی پرداخت‌ها و شرایط تسویه، ابزارهایی هستند که باید در راستای پایداری جریان نقدی طراحی شوند، نه صرفاً بر مبنای عرف بازار. به بیان دیگر، مهندسی نقدینگی در مرحله اجرا به این معناست که خروج منابع مالی پروژه تابع یک طراحی از پیش تعیین‌شده باشد؛ طراحی‌ای که هدف آن جلوگیری از پیشی گرفتن تعهدات نقدی بر مطالبات در جریان است.

لایه سوم: مهندسی تأمین مصالح و سرمایه در گردش

یکی از مهم‌ترین منابع فشار نقدینگی در پروژه‌های عمرانی، هزینه تأمین مصالح اصلی پروژه است. مصالحی مانند میلگرد، سیمان و سایر اقلام ساختمانی سهم قابل توجهی از هزینه‌های اجرایی را تشکیل می‌دهند و پرداخت نقدی برای تأمین آن‌ها می‌تواند بخش عمده‌ای از سرمایه در گردش شرکت پیمانکاری را در مراحل ابتدایی پروژه مصرف کند. در چارچوب مهندسی نقدینگی، تأمین مصالح صرفاً یک فعالیت تدارکاتی محسوب نمی‌شود، بلکه بخشی از طراحی جریان مالی پروژه است. در این رویکرد، تلاش می‌شود تا حد امکان از ظرفیت‌های اعتباری بازار برای تأمین مصالح استفاده شود تا فشار نقدی پروژه کاهش یابد.

یکی از ابزارهای مهم در این زمینه، استفاده از سازوکارهای اعتباری موجود در بورس کالا است. امکان خرید اعتباری مصالحی مانند میلگرد و سیمان با دوره‌های تسویه چندماهه، به پیمانکاران اجازه می‌دهد مصالح مورد نیاز پروژه را در ابتدای کار تأمین کنند، در حالی که پرداخت بهای آن در زمانی انجام می‌شود که بخشی از مطالبات پروژه وصول شده است. چنین سازوکاری عملاً بخشی از سرمایه در گردش مورد نیاز پروژه را از طریق اعتبار بازار تأمین می‌کند. به این ترتیب، به‌جای آنکه پیمانکار منابع نقدی قابل توجهی را برای خرید مصالح اختصاص دهد، می‌تواند از اعتبار ایجادشده در زنجیره تأمین استفاده کند و منابع نقدی خود را برای سایر نیازهای اجرایی پروژه حفظ نماید. استفاده از این ابزارها نشان می‌دهد که در مهندسی نقدینگی، مدیریت منابع مالی پروژه تنها به تعامل با کارفرما محدود نمی‌شود، بلکه شامل بهره‌گیری هوشمندانه از ظرفیت‌های بازار تأمین مصالح نیز هست. در واقع، زنجیره تأمین می‌تواند به‌عنوان یکی از منابع مهم تأمین سرمایه در گردش پروژه عمل کند، مشروط بر آنکه روابط اعتباری با تأمین‌کنندگان و سازوکارهای خرید به‌درستی طراحی شوند.

لایه چهارم: توسعه شبکه تأمین‌کنندگان اعتباری

در کنار استفاده از سازوکارهای اعتباری رسمی مانند بورس کالا، یکی از ابزارهای مهم در مهندسی نقدینگی پروژه‌ها، ایجاد و توسعه شبکه‌ای از تأمین‌کنندگان است که امکان فروش مدت‌دار مصالح و تجهیزات را فراهم می‌کنند. در بسیاری از پروژه‌های ساختمانی، اقلامی مانند در و پنجره، سنگ نما، آجر نما و سایر مصالح تکمیلی سهم قابل توجهی از هزینه‌های اجرایی را تشکیل می‌دهند و پرداخت نقدی آن‌ها می‌تواند فشار مضاعفی بر جریان نقدی پروژه وارد کند. در چارچوب مهندسی نقدینگی، مدیریت رابطه با تأمین‌کنندگان به‌عنوان بخشی از طراحی مالی پروژه تلقی می‌شود. پیمانکار تلاش می‌کند با ایجاد روابط پایدار و مبتنی بر اعتماد با تأمین‌کنندگان، شرایطی فراهم کند که بخشی از خرید مصالح به‌صورت مدت‌دار و با سررسیدهای چندماهه انجام شود. استفاده از چک‌های مدت‌دار با سررسیدهایی در حدود پنج تا شش ماه، یکی از روش‌هایی است که می‌تواند زمان پرداخت هزینه‌ها را به دوره‌های بعدی اجرای پروژه منتقل کند.

این رویکرد چند مزیت مهم به همراه دارد. نخست آنکه نیاز پروژه به نقدینگی فوری را کاهش می‌دهد و امکان استفاده از منابع مالی در سایر بخش‌های اجرایی را فراهم می‌کند. دوم آنکه زمان پرداخت هزینه مصالح را به دوره‌ای نزدیک‌تر به زمان دریافت مطالبات پروژه منتقل می‌کند. سوم آنکه با شکل‌گیری روابط بلندمدت با تأمین‌کنندگان، امکان دسترسی به اعتبار تجاری پایدار در پروژه‌های بعدی نیز فراهم می‌شود. در واقع، در مهندسی نقدینگی، اعتبار تجاری بازار به‌عنوان یکی از منابع مهم تأمین سرمایه در گردش در نظر گرفته می‌شود. هرچه شبکه تأمین‌کنندگان اعتباری گسترده‌تر و پایدارتر باشد، توان شرکت پیمانکاری برای مدیریت جریان‌های نقدی پروژه نیز افزایش می‌یابد.

لایه پنجم: تبدیل مطالبات به دارایی مولد

در برخی پروژه‌ها، مسئله اصلی تنها تأخیر در پرداخت مطالبات نیست، بلکه نبود نقدینگی نزد کارفرماست. در چنین شرایطی، اگر پیمانکار صرفاً در انتظار وصول نقدی مطالبات باقی بماند، پروژه با وقفه، افزایش هزینه و فرسایش مالی روبه‌رو می‌شود. یکی از راهکارهای پیشرفته در مهندسی نقدینگی، تبدیل مطالبات راکد به دارایی‌های قابل توسعه و مولد است. در این رویکرد، پیمانکار به‌جای مطالبه صرف وجه نقد، بخشی از مطالبات خود را در قالب دارایی‌هایی مانند زمین از کارفرما دریافت می‌کند. این دارایی، اگرچه در لحظه جایگزین نقدینگی نمی‌شود، اما می‌تواند از طریق طراحی مناسب به یک منبع ارزش‌آفرین تبدیل شود. به بیان دیگر، پیمانکار مطالبات پروژه را از حالت منفعل خارج کرده و آن را وارد چرخه توسعه و خلق ارزش می‌کند.

اهمیت این مدل در آن است که تهاتر دارایی، فقط یک روش تسویه نیست؛ بلکه یک تصمیم مالی، راهبردی است. زمانی که زمین دریافتی در موقعیت مناسب و با قابلیت توسعه انتخاب شود، می‌توان با استفاده از ظرفیت اجرایی شرکت، آن را به پروژه ساختمانی تبدیل کرد و از محل ارزش افزوده ایجادشده، بخشی از کمبود نقدینگی را جبران نمود. در این حالت، دارایی تهاتری نه‌تنها جایگزین طلب قبلی می‌شود، بلکه می‌تواند ارزش اقتصادی بیشتری نسبت به مبلغ اولیه مطالبات ایجاد کند. این مدل همچنین امکان طراحی روش‌های جدید تسویه با ذی‌نفعان پروژه را فراهم می‌کند. برای مثال، بخشی از مطالبات پیمانکاران جزء یا شرکای اجرایی می‌تواند به‌جای پرداخت نقدی، از محل واحدهای ساختمانی ایجادشده در پروژه تهاتری تسویه شود. بدین ترتیب، شرکت پیمانکاری از یک‌سو فشار نقدی خود را کاهش می‌دهد و از سوی دیگر، با تبدیل مطالبات به دارایی مولد، مسیر تازه‌ای برای حفظ پایداری مالی و توسعه سرمایه‌ای خود ایجاد می‌کند. در چارچوب مهندسی نقدینگی، این رویکرد نشان می‌دهد که مدیریت مالی پروژه صرفاً محدود به پول نقد نیست، بلکه شامل توانایی تبدیل مطالبات، دارایی‌ها و ظرفیت اجرایی شرکت به یکدیگر نیز می‌شود. هرچه پیمانکار در این تبدیل هوشمندانه‌تر عمل کند، قدرت او در عبور از تنگناهای نقدینگی بیشتر خواهد بود.

لایه ششم: اهرم‌سازی مالی از بازار سرمایه و نظام بانکی

در مراحل پیشرفته مهندسی نقدینگی، هدف صرفاً مدیریت جریان‌های ورودی و خروجی نیست، بلکه "افزایش ظرفیت تأمین مالی از طریق ابزارهای رسمی و ساختاریافته" است. در این سطح، شرکت پیمانکاری از یک بازیگر اجرایی صرف به یک بازیگر مالی، راهبردی تبدیل می‌شود.

  • تأمین مالی از سکوهای بورسی: دریافت اعتبار از طریق سکوهای بورسی یا نهادهای مالی دارای مجوز، یکی از ابزارهای نوین برای تأمین سرمایه در گردش پروژه‌هاست. در این مدل، شرکت با ارائه ضمانت‌نامه بانکی یا وثایق معتبر، امکان دریافت اعتبار قابل توجهی را به‌دست می‌آورد. برای مثال، دریافت اعتبار در مقیاس چند ده میلیارد تومان با پشتوانه ضمانت‌نامه بانکی، این امکان را فراهم می‌کند که:
    - سرمایه در گردش پروژه بدون فروش دارایی‌های مولد تأمین شود؛
    - زمان اجرای پروژه کوتاه‌تر گردد؛
    - فرصت‌های جدید سرمایه‌گذاری از دست نرود.
    در این ساختار، ضمانت‌نامه بانکی به یک ابزار اهرمی (Leverage Instrument) تبدیل می‌شود؛ یعنی با بلوکه‌سازی بخشی از منابع یا ارائه اعتبار بانکی، امکان استفاده از منابعی چند برابر فراهم می‌شود. اگر به‌صورت مفهومی نگاه کنیم:

نرخ اهرم‌سازی = کل سرمایه تحت کنترل / پایه تأمین‌شده یا سرمایه تضمین‌شده
هرچه این نسبت به‌صورت هوشمندانه و کنترل‌شده افزایش یابد، قدرت مانور شرکت در بازار بیشتر خواهد شد — البته به شرط مدیریت ریسک.

  • استفاده هدفمند از خدمات بانکی: بانک در مهندسی نقدینگی صرفاً محل دریافت وام نیست، بلکه یک شریک ابزارمحور است. برخی از کاربردهای کلیدی عبارت‌اند از:
    - تسهیلات پرداخت حقوق و سرمایه در گردش کوتاه‌مدت
    - مشارکت در ساخت پروژه‌های توسعه‌ای
    - فروش اقساطی تجهیزات و ماشین‌آلات
    - صدور ضمانت‌نامه‌های شرکت در مناقصه و حسن انجام کار

نکته کلیدی اینجاست که هر ابزار بانکی باید دقیقاً با یک نیاز مشخص در چرخه نقدینگی پروژه هم‌راستا باشد. استفاده نامتناسب از تسهیلات می‌تواند به انباشت بدهی و فشار مالی منجر شود، اما استفاده مهندسی‌شده از آن‌ها باعث افزایش سرعت گردش سرمایه می‌شود.

  • منطق اهرم‌سازی در مهندسی نقدینگی: در این مرحله، شرکت پیمانکاری سه منبع اصلی قدرت مالی در اختیار دارد:
    • اعتبار تجاری بازار (تأمین‌کنندگان مدت‌دار)
    • دارایی‌های مولد (زمین و پروژه‌های توسعه‌ای)
    • ابزارهای رسمی بازار سرمایه و بانک

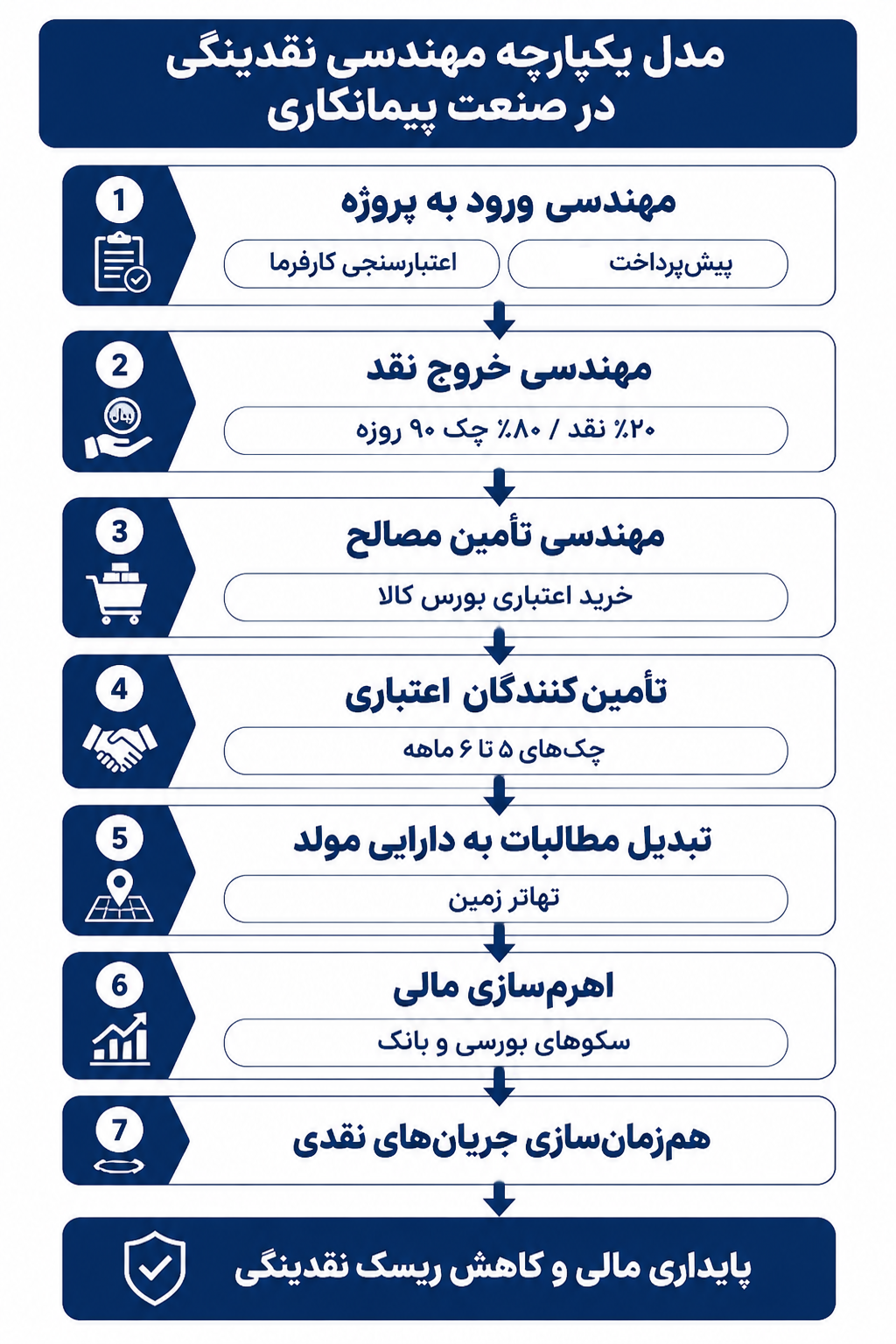

ترکیب این سه منبع، یک ساختار مالی چندلایه ایجاد می‌کند که در آن نقدینگی تنها یکی از اجزای سیستم است، نه کل آن.به بیان دقیق‌تر، مهندسی نقدینگی در این سطح یعنی: طراحی ساختاری که در آن دارایی، اعتبار و ابزار مالی به‌صورت هم‌زمان و هم‌افزا عمل کنند.

هم‌زمان‌سازی جریان‌های نقدی  (Cashflow Synchronization)
در مهندسی نقدینگی، صرف داشتن ابزارهای اعتباری، تهاتر دارایی، خرید مدت‌دار یا تأمین مالی از بازار سرمایه کافی نیست. شرکت پیمانکاری زمانی به پایداری واقعی می‌رسد که تمام جریان‌های ورودی و خروجی پروژه روی یک محور زمانی تنظیم و هماهنگ شوند. این هماهنگی است که تنش نقدی را کاهش می‌دهد و پروژه را در مسیر روان اجرا قرار می‌دهد.

  • اصل بنیادین هم‌زمان‌سازی: هسته مفهومی این بخش بر یک گزاره ساده استوار است:
    نقدینگی باید دقیقاً زمانی وارد پروژه شود که خروج نقد اجتناب‌ناپذیر است.
    به‌عبارت دیگر، زمان‌بندی مهم‌تر از مقدار است. حتی بهترین مدل تأمین مالی اگر از نظر زمانی با تعهدات پروژه هم‌خوانی نداشته باشد، موجب بحران نقدینگی می‌شود.
  • هم‌راستاسازی لایه‌های مختلف مدل: مدل مهندسی نقدینگی که تاکنون بنا کردیم، شش لایه دارد. اکنون هدف این است که این لایه‌ها نه مستقل، بلکه به‌صورت یک سیستم واحد عمل کنند:
    - ورود به پروژه هم‌زمان تنظیم شود با نیاز به سرمایه اولیه.
    - مدیریت پیمانکاران جزء با دوره وصول مطالبات هم‌گام شود.
    - بورس کالا زمان خرید متریال را دقیقاً با سیکل اجرا هماهنگ کند.
    - اعتبار تأمین‌کنندگان بازار به دوره‌های اوج هزینه‌کرد منتقل شود.
    - تهاتر زمین تبدیل به یک جریان ورودی ارزش‌محور در میانه پروژه گردد.
    - سکوهای بورسی و بانک ابزارهای پوششی برای شکاف‌های زمانی باشند.
    این ساختار باعث می‌شود پروژه به‌جای مواجهه با کمبود مقطعی، دارای یک منحنی نقدینگی هموار و قابل پیش‌بینی شود.
  • ماتریس هم‌زمان‌سازی نقدینگی: یکی از روش‌های کاربردی برای اجرای این مفهوم، طراحی یک **ماتریس چهارسطحی** است که در بسیاری از پروژه‌های موفق ساختمانی و EPC استفاده می‌شود:
    • جریان‌های ورودی برنامه‌ریزی‌شده (پیش‌پرداخت، صورت‌وضعیت‌ها، فروش واحدها)
    • جریان‌های خروجی قطعی (دستمزدها، خرید متریال، پرداخت پیمانکاران جزء)
    • جریان‌های اعتباری مدیریت‌پذیر (چک‌های مدت‌دار، خرید بورسی، اعتبار بانک)
    • جریان‌های توسعه‌ای (تهاتر، ارزش افزوده پروژه‌های موازی)

هدف این ماتریس، شناسایی شکاف‌های زمانی و پر کردن آن‌ها با ابزار مناسب است. برای مثال: اگر پرداخت پیمانکار جزء ۶۰ روزه است اما صورت‌وضعیت ۹۰ روزه وصول می‌شود، شکاف ۳۰ روزه باید با بورس کالا یا تأمین‌کننده اعتباری پوشش داده شود. اگر هزینه اوج پروژه در ماه پنجم است ولی اعتبار بانکی ماه سوم آزاد می‌شود، می‌توان با جابه‌جایی برنامه خرید و تأمین‌کننده مدت‌دار هماهنگی ایجاد کرد.

  • نتیجه کلیدی: هم‌زمان‌سازی جریان‌های نقدی به این معناست که پروژه در هیچ نقطه‌ای دچار Disconnect زمان‌بندی مالی نشود. این همان نقطه‌ای است که:
    • ریسک نقدینگی کاهش می‌یابد،
    • سرعت اجرا افزایش می‌یابد،
    • هزینه‌های مالی کمتر می‌شود،
    • و شرکت پیمانکاری وارد یک سطح جدید از بلوغ مالی می‌گردد.

نتیجه‌گیری: چارچوب یکپارچه مهندسی نقدینگی در صنعت پیمانکاری

صنعت پیمانکاری به‌طور سنتی با یک پارادایم ساده تعریف می‌شود: اجرای پروژه در برابر دریافت صورت‌وضعیت. اما تجربه‌های میدانی و مدل ارائه‌شده در این مقاله نشان می‌دهد که بقای پایدار در این صنعت، نه به توان فنی صرف، بلکه به طراحی سیستم مالی پروژه وابسته است. مهندسی نقدینگی، همان‌گونه که در این مقاله تبیین شد، یک اقدام مقطعی یا واکنشی نیست؛ بلکه یک سیستم چندلایه و هم‌زمان است که از لحظه تصمیم به ورود به مناقصه آغاز می‌شود و تا توسعه دارایی‌های مولد ادامه می‌یابد. مدل ارائه‌شده را می‌توان در چهار سطح کلان خلاصه کرد:

  • ۱. پیشگیری از بحران نقدینگی (Front-End Engineering)

- فیلتر هوشمند ورود به پروژه

- الزام به پیش‌پرداخت و اعتبارسنجی کارفرما

در این سطح، بحران قبل از شکل‌گیری کنترل می‌شود.

  • ۲. مدیریت جریان‌های عملیاتی (Operational Cash Engineering)

- قرارداد ترکیبی با پیمانکاران جزء

- خرید اعتباری از بورس کالا

- توسعه شبکه تأمین‌کنندگان مدت‌دار

در این سطح، خروج نقد به‌صورت مهندسی‌شده زمان‌بندی می‌شود.

  • ۳. تبدیل مطالبات به دارایی و خلق ارزش (Asset-Based Cash Engineering)

- تهاتر زمین

- توسعه پروژه موازی

- تسویه از محل واحدهای ساخته‌شده

در این سطح، شرکت از «طلبکار منفعل» به «توسعه‌دهنده فعال» تبدیل می‌شود.

  • ۴. اهرم‌سازی و هم‌زمان‌سازی کل سیستم (Financial Leverage & Synchronization)

- استفاده از سکوهای بورسی

- ابزارهای بانکی

- طراحی ماتریس هم‌زمان‌سازی جریان‌های نقدی

در این سطح، کل سیستم مالی پروژه یکپارچه و هم‌افزا می‌شود.

اگر بخواهیم جوهره این مقاله را در یک گزاره خلاصه کنیم:

مهندسی نقدینگی یعنی تبدیل جریان پول از یک متغیر ناپایدار به یک سیستم طراحی‌شده. در این نگاه:

- پول تنها ابزار بقا نیست؛

- اعتبار، دارایی، زمان و شبکه تأمین نیز منابع مالی محسوب می‌شوند؛

- و پیمانکار موفق کسی است که بتواند این منابع را به‌صورت هم‌زمان و مهندسی‌شده ترکیب کند.

گذار از تأمین مالی سنتی به ابزارهای نوین

تأمین مالی سنتی در صنعت پیمانکاری عمدتاً مبتنی بر:

- پیش‌پرداخت،

- تسهیلات بانکی مستقیم،

- و انتظار برای وصول صورت‌وضعیت‌ها

استوار بوده است. اما مدل ارائه‌شده نشان می‌دهد که آینده این صنعت متعلق به شرکت‌هایی است که:

- زنجیره تأمین خود را به منبع اعتبار تبدیل می‌کنند؛

- مطالبات را به دارایی مولد بدل می‌سازند؛

- از ابزارهای بازار سرمایه بهره می‌گیرند؛

- و زمان‌بندی مالی پروژه را همانند زمان‌بندی فنی آن طراحی می‌کنند.

جمع‌بندی نهایی

مهندسی نقدینگی در صنعت پیمانکاری، یک انتخاب لوکس نیست؛ یک ضرورت ساختاری برای بقا و رشد است. شرکتی که بتواند:

- ورود خود را فیلتر کند،

- خروج نقد را کنترل کند،

- دارایی خلق کند،

- اهرم بسازد،

- و جریان‌ها را هم‌زمان سازد،

نه‌تنها از بحران‌های نقدینگی عبور می‌کند، بلکه به یک بازیگر پایدار و توسعه‌محور در بازار تبدیل خواهد شد.
